Dépannage, préventif ou formation : comment un service maintenance arbitre son planning chaque matin

Dépannage, préventif ou formation : comment un service maintenance arbitre son planning chaque matin

Dépannage, préventif ou formation : comment un service maintenance arbitre son planning chaque matin

16 min de lecture
–

Pilier : Méthodes de maintenance | Niveau : Technicien débutant (1 à 3 ans)


Introduction

Lundi, 6 h 45. Le tableau affiche 7 bons de travail en attente. Le convoyeur CV-02 est arrêté depuis la nuit : un capteur inductif ne remonte plus. Le préventif de la pompe PC-03 est prévu ce matin. Et Léa, l'instrumentiste, doit partir en formation demain.

Votre chef envoie Alice, l'électricienne, sur le convoyeur. Il maintient le préventif de la pompe avec Malik, le mécanicien. Il garde Léa en réserve.

Vous, vous auriez envoyé Léa sur le capteur. C'est son métier. Elle aurait réglé ça en vingt minutes.

Votre chef n'a pas forcément tort. Il n'a pas forcément raison non plus. Il a fait un arbitrage, avec des informations que vous n'aviez pas sous les yeux : ce que coûte la panne, ce que coûte un préventif décalé, ce que coûte un technicien immobilisé, ce qu'il reste dans le budget, et ce que la production est prête à accepter aujourd'hui.

Cet article décortique les quatre arbitrages qui se cachent derrière chaque planning de maintenance : qui envoyer sur la panne, tenir ou décaler le préventif, former maintenant ou plus tard, et comment le budget et la production pèsent sur tout le reste. À la fin, vous saurez lire le planning de votre chef, comprendre ses choix, et proposer une alternative argumentée quand vous n'êtes pas d'accord.

Il est utile si vous avez entre 1 et 3 ans d'expérience en maintenance industrielle, que vous intervenez sur le terrain et que le planning vous tombe dessus sans que vous sachiez comment il a été construit. Si vous êtes déjà responsable d'équipe, vous vivez ces arbitrages tous les jours : la section « Mise en pratique » vous servira surtout de support pour les expliquer à vos jeunes techniciens.


Les bases avant d'arbitrer

Les types de maintenance au sens de la NF EN 13306

La norme NF EN 13306 fixe le vocabulaire de la maintenance. Quatre notions suffisent pour lire un planning :

Type

Définition simplifiée

Exemple terrain

Corrective palliative

Remettre provisoirement l'équipement en état de fonctionner

Nettoyer et réaligner un capteur encrassé pour redémarrer, sans traiter la cause de l'encrassement

Corrective curative

Réparer durablement

Remplacer le capteur et poser un capot contre les projections

Préventive systématique

Intervenir selon un échéancier fixe (temps, heures de marche, cycles)

Graisser les roulements d'une pompe selon la périodicité du plan

Préventive conditionnelle

Intervenir quand une mesure franchit un seuil

Remplacer un roulement quand le niveau vibratoire dépasse le seuil défini selon ISO 20816

Le bon de travail (BT), ou ordre de travail (OT) selon les GMAO, traduit tout ça en tâche concrète : un équipement, une intervention, une durée estimée, une compétence requise. Dans SAP PM, Coswin ou Carl, la logique est la même.

La disponibilité : le chiffre que tout le monde regarde

La disponibilité mesure la part du temps où un équipement est en état de fonctionner. Une formule simplifiée la relie aux pannes :

D = MTBF / (MTBF + MTTR)

  • MTBF : temps moyen de bon fonctionnement entre deux pannes

  • MTTR : temps moyen de réparation

Exemple : une pompe tombe en panne en moyenne toutes les 200 heures de marche, et il faut 4 heures pour la réparer.

D = 200 / (200 + 4) = 98 %

Si le MTTR passe à 20 heures (pièce pas en stock, aucun technicien disponible), la disponibilité tombe à 91 %, sans que la pompe tombe en panne plus souvent.

Ce calcul montre ce que les débutants sous-estiment : la disponibilité ne dépend pas seulement de la fréquence des pannes. Elle dépend aussi du temps de réaction de l'équipe. Et ce temps de réaction, c'est le planning qui le décide.

Pourquoi il faut arbitrer

Un service maintenance a toujours plus de travail que d'heures. Avec 3 techniciens sur 8 heures, vous disposez de 24 heures de main-d'œuvre par jour. Si les BT en attente demandent 35 heures au total, 11 heures ne seront pas faites aujourd'hui.

Arbitrer, c'est choisir lesquelles.

Deux idées reçues faussent la lecture d'un planning quand on débute. La première : « le préventif, c'est ce qu'on fait quand il n'y a pas de panne ». La seconde : « le meilleur technicien doit toujours aller sur la panne ». Appliquées ensemble, elles produisent un service qui court après ses pannes sans jamais en sortir.

Arbitrage 1 : qui envoyer sur la panne

Le réflexe du spécialiste

Le réflexe naturel : la panne touche un capteur, on envoie l'instrumentiste. Il connaît le matériel, il ira plus vite, le MTTR sera court.

Ce réflexe est juste si on ne regarde que cette panne. Il devient faux quand on regarde la journée entière.

Reprenons le lundi matin. Léa est la seule de l'équipe à maîtriser la boucle de niveau du mélangeur MX-01 : un transmetteur radar Endress+Hauser Micropilot raccordé à un Siemens S7-1200. Si elle part sur le convoyeur et que le mélangeur tombe en défaut à 10 h, personne ne peut intervenir. Le convoyeur aura été réparé en 20 minutes au lieu de 45, mais le mélangeur attendra peut-être deux heures, avec une production arrêtée en amont.

Votre chef a fait un calcul simple : garder la compétence rare disponible pour la panne que personne d'autre ne sait traiter.

La matrice de compétences

Pour faire ce calcul, un responsable s'appuie, consciemment ou non, sur une matrice de compétences. Elle croise les techniciens et les domaines, avec un niveau pour chacun.

Technicien

Instrumentation

Mécanique

Électricité

Automatisme

Léa

2

1

1

1

Malik

0

3

1

0

Alice

1

1

2

2

Échelle utilisée :

  • 0 : n'intervient pas dans ce domaine

  • 1 : intervient sur des tâches simples, ou accompagné

  • 2 : autonome sur la majorité des pannes

  • 3 : référent, capable de former les autres

Lisez la matrice avec la panne du convoyeur. Remplacer un capteur inductif TOR (un Sick IM12 ou un IFM efector, par exemple), c'est du câblage, un réglage de distance de détection et un test sur l'entrée automate. Alice a le niveau 2 en électricité et 1 en instrumentation : elle sait le faire. Elle mettra 45 minutes au lieu de 20. Malik, lui, est le seul niveau 3 en mécanique : il est à sa place sur le préventif de la pompe.

Le planning de votre chef n'était pas un mauvais choix. C'était la répartition qui couvre le plus de risques sur la journée.

Le coût caché de toujours envoyer le meilleur

Si le référent part sur toutes les pannes de son domaine, deux choses arrivent.

D'abord, les autres ne progressent jamais. Alice restera niveau 1 en instrumentation tant qu'on ne lui confiera aucun capteur.

Ensuite, le jour où le référent est en congé, malade, ou parti dans une autre entreprise, l'équipe ne sait plus faire. C'est le problème de la transmission des savoirs, et il commence exactement ici : dans le choix de qui part sur une panne simple.

Envoyer un technicien de niveau 1 sur une panne simple, c'est accepter un MTTR un peu plus long aujourd'hui pour réduire la dépendance demain.

Quand on vous envoie sur une panne qui n'est pas votre spécialité, demandez-vous qui votre chef garde en réserve, et pour quelle panne. La réponse est souvent sur le tableau des BT.
La polyvalence a une limite nette : la sécurité. Un technicien sans habilitation électrique adaptée au sens de la NF C 18-510 n'intervient pas dans une armoire, quelle que soit l'urgence. Aucune pression de production ne justifie de franchir cette ligne.

Arbitrage 2 : tenir le préventif ou le décaler

Le préventif est toujours le premier sacrifié

Quand une panne tombe et qu'il manque du monde, le préventif est la variable d'ajustement évidente. La panne arrête la production maintenant. Le préventif non fait n'arrête rien. Aujourd'hui.

C'est exactement le piège.

Le cercle vicieux du tout correctif

Prenez la pompe centrifuge PC-03. Son plan de maintenance prévoit un graissage des roulements SKF du palier : 30 minutes d'intervention.

On le décale d'une semaine pour traiter une panne. Rien ne se passe. On le décale encore. Le roulement commence à chauffer, les vibrations augmentent, l'arbre prend du jeu. La garniture mécanique, qui supporte mal les vibrations, se met à fuir.

Le graissage de 30 minutes est devenu un remplacement de roulements et de garniture : 6 à 8 heures d'intervention, plusieurs centaines d'euros de pièces, et un arrêt non planifié.

Ce nouveau dépannage consomme des heures qui manquaient déjà. Alors on décale d'autres préventifs, qui produiront d'autres pannes. C'est le cercle vicieux du tout correctif : plus on fait de dépannage, moins on fait de préventif, et plus on aura de dépannage.

Décision

À J+1

À J+7

À J+30

Graissage tenu (30 min)

Rien de visible

Rien de visible

Pompe en service, roulements dans leur durée de vie normale

Graissage décalé

30 minutes récupérées pour une autre intervention

Échauffement possible du palier

Risque de roulement dégradé et de garniture touchée : 6 à 8 h d'intervention, arrêt non planifié

Les durées sont des ordres de grandeur. Elles varient selon la pompe, le produit pompé et les conditions de marche, mais la mécanique reste la même partout.

Tous les préventifs ne se valent pas

Décaler n'est pas toujours une faute. Un responsable regarde trois choses avant de le faire :

  • La criticité de l'équipement. Une pompe doublée par une pompe de secours peut attendre. La seule pompe d'alimentation d'un réacteur, non.

  • La nature de la tâche. Une inspection visuelle peut glisser de deux jours. Une vérification réglementaire, comme les vérifications périodiques d'un palan ou d'un appareil de levage, ne glisse pas.

  • L'historique. Un préventif déjà décalé une fois n'a plus de marge.

Règle de terrain : un préventif se décale une fois, sur un équipement non critique, avec une nouvelle date fixée tout de suite. Un préventif décalé deux fois sans nouvelle date est un préventif supprimé, même si personne ne l'a décidé.

Arbitrage 3 : former maintenant ou plus tard

Deux façons de faire monter un technicien

Critère

Compagnonnage, formation interne

Formation officielle (organisme externe)

Exemple

Léa montre à Alice comment remplacer et paramétrer un transmetteur de pression

Formation préparatoire à l'habilitation électrique NF C 18-510

Coût direct

Faible : le temps des deux techniciens

Frais de l'organisme, déplacement éventuel

Immobilisation

Quelques heures, souvent pendant une vraie intervention

Plusieurs jours complets hors du site

Ce qu'on obtient

Un savoir-faire sur votre propre matériel

Une formation reconnue, parfois obligatoire pour intervenir

Limite

Aucun titre, et tout dépend de la qualité du formateur interne

Contenu générique, pas toujours sur votre matériel

Les deux sont complémentaires. Le compagnonnage transmet le savoir-faire sur vos équipements. La formation officielle ouvre des droits d'intervention que le compagnonnage ne peut pas donner.

Pourquoi former coûte d'abord

Une formation de 3 jours, c'est 24 heures retirées d'un service qui en a 24 par jour à trois techniciens. Autrement dit, une journée entière de capacité de l'équipe disparaît, étalée sur trois jours où l'on tourne à deux.

Le gain arrive plus tard. Un technicien qui passe du niveau 1 au niveau 2 dans un domaine, c'est un MTTR plus court sur toutes les pannes de ce domaine, et un référent qui n'est plus le seul goulot.

C'est pour ça que votre chef ne dit pas toujours oui tout de suite. Il cherche le bon moment :

  • une période de production basse, pas la semaine d'un pic de commandes ni celle d'un arrêt technique

  • une compétence rare en priorité, celle où un seul technicien est référent

  • un technicien qui pourra appliquer rapidement, sinon la formation s'oublie

Si vous voulez une formation, ne la demandez pas en disant « j'aimerais me former ». Montrez ce qu'elle débloque : « Aujourd'hui, Léa est la seule à intervenir sur les transmetteurs. Si je suis formé, on est deux, et le MX-01 n'attend plus quand elle est en congé. » Vous parlez la langue de l'arbitrage.

Arbitrage 4 : le budget et la confiance de la production

Le budget en heures et en euros

Un service maintenance pilote un budget : main-d'œuvre interne, pièces de rechange, sous-traitance, formations. Dans notre exemple, avec un taux horaire autour de 25 €, une journée de trois techniciens représente environ 600 € de main-d'œuvre.

3 techniciens × 8 h × 25 €/h = 600 €

Chaque arbitrage précédent a un prix :

Choix

Ce qu'il coûte

Garder Léa en réserve

Des heures payées sans BT si aucune panne ne tombe

Tenir le préventif

Des heures et des consommables, sans résultat visible immédiat

Former Alice

Les frais de formation et les heures non disponibles

Appeler un sous-traitant en urgence

Souvent plusieurs fois le coût d'une heure interne

Aucun de ces choix n'est gratuit. Le travail du responsable consiste à dépenser là où chaque euro évite le plus d'arrêt.

La production, votre client interne

La production juge la maintenance sur un critère visible : est-ce que les machines tournent quand elle en a besoin. Elle ne voit pas le préventif tenu. Elle voit l'arrêt.

Quand la production fait confiance à la maintenance, elle libère une machine pour un préventif, elle signale les dérives tôt, elle accepte un délai quand on le lui explique. Quand elle ne fait plus confiance, elle refuse les arrêts planifiés : « pas cette semaine ». Et un préventif refusé, c'est le retour du cercle vicieux de l'arbitrage 2.

La disponibilité devient alors le langage commun : « Si vous me laissez la pompe deux heures jeudi, je vous évite un arrêt de huit heures le mois prochain. »

La confiance de la production se gagne sur les engagements tenus, pas sur les pannes réparées vite. Annoncer une fin d'intervention à 14 h et rendre la machine à 14 h vaut plus qu'une réparation éclair suivie d'une deuxième panne le lendemain.

Mise en pratique : lire et discuter le planning de votre chef

Voici la méthode pour comprendre un planning avant de le juger. Faites-la dans l'ordre.

Étape

Question à se poser

Où trouver l'information

1. Lister les BT du jour

Correctif ou préventif ? Quel équipement ? Quelle durée ? Quelle compétence ?

GMAO, tableau de l'atelier

2. Repérer les équipements critiques

Lesquels arrêtent la ligne s'ils tombent ? Lesquels n'ont pas de secours ?

Criticité dans la GMAO, chef d'équipe

3. Repérer les compétences rares

Qui est seul référent sur quoi ?

Matrice de compétences, ou à défaut votre observation

4. Compter les heures

Heures des BT contre heures disponibles. Quel est l'écart ?

Durées estimées des BT, absences du jour

5. Regarder ce qui est décalé

Quelle nouvelle date ? Déjà décalé une fois ?

Historique du BT

6. Formuler une alternative

Qu'est-ce qu'on gagne, qu'est-ce qu'on perd ?

Votre analyse des étapes 1 à 5

À l'étape 6, la formulation compte. Comparez :

  • « J'aurais dû aller sur le capteur. »

  • « Si j'y vais à la place d'Alice, on gagne 25 minutes sur le convoyeur, mais Léa n'est plus en réserve pour le MX-01. Je peux aussi accompagner Alice pour qu'elle progresse sur les capteurs. »

La seconde donne à votre chef un vrai choix, avec son coût. C'est comme ça qu'on gagne sa confiance.

Les pièges qu'on ne voit pas venir

  • Juger sur une seule panne. Un planning se lit sur la journée, parfois sur la semaine.

  • Oublier les absences. Congés, formation, technicien d'astreinte qui récupère sa nuit : la capacité réelle est souvent plus basse que l'effectif.

  • Croire les durées estimées. Un BT estimé à 1 h n'inclut pas toujours le déplacement, la consignation, l'attente de la production ou la recherche de pièce au magasin.

Ne discutez jamais un planning devant la production. Le désaccord se règle entre vous et votre chef, avant ou après. Devant le client interne, l'équipe parle d'une seule voix.

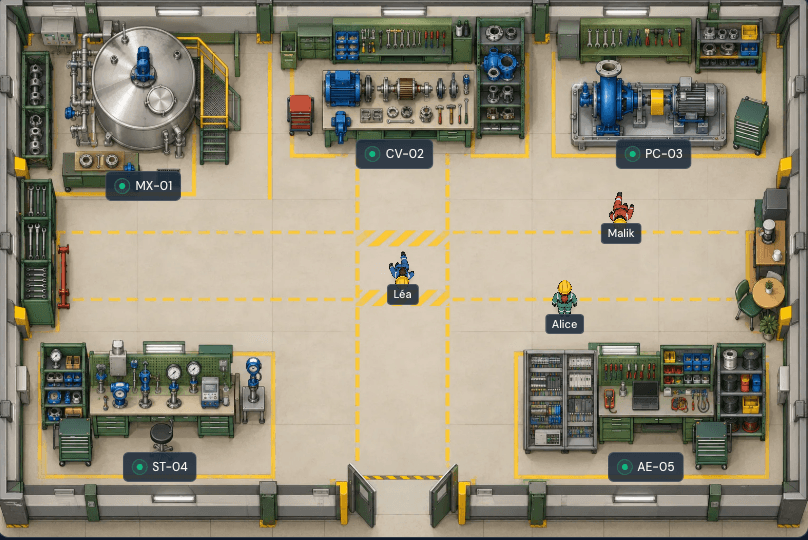

S'entraîner sans casser de machine : Manager, et 5 places de bêta-testeurs

Ces arbitrages, on les apprend d'habitude en se trompant, sur de vrais équipements, avec une vraie production qui attend. J'ai construit un jeu pour s'y entraîner sans conséquence. Il s'appelle Manager.

Vous prenez la tête d'un petit service maintenance pendant une semaine de 7 journées. Vous avez 3 techniciens, notés de 0 à 3 dans quatre domaines, exactement comme la matrice de cet article. Des bons de travail tombent : dépannages et préventifs. Vous pouvez envoyer un technicien en formation interne, rapide et peu chère, ou en formation officielle, plus chère et qui l'immobilise plus longtemps. Vous avez un budget, une production dont la confiance monte ou descend, et une disponibilité à tenir au-dessus de 82 %. Chaque journée de 8 heures se joue en 60 secondes.

C'est une première version bêta, volontairement simple. Avant d'aller plus loin, j'ai besoin de l'avis de gens du métier.

Je cherche 5 bêta-testeurs :

  • accès au jeu avant tout le monde

  • le jeu sera probablement gratuit, mais rien n'est encore décidé ; s'il devient payant, les 5 bêta-testeurs gardent leur accès

  • en échange, jouer au moins une semaine complète et me dire franchement ce qui sonne faux par rapport au terrain

Pour candidater, écrivez en commentaire « BETA ». Les 5 premiers reçoivent l'accès.

Questions fréquentes

Q : Est-ce normal de faire surtout du dépannage quand on débute ?

R : Oui, au début. Le dépannage forme vite, parce qu'il oblige à comprendre comment l'équipement fonctionne. Mais si votre service fait du correctif presque exclusivement, mois après mois, ce n'est plus un choix pédagogique : c'est le cercle vicieux de l'arbitrage 2.

Q : Mon chef ne m'envoie jamais sur les pannes de ma spécialité. Est-ce qu'il doute de moi ?

R : Pas forcément. Regardez qui il garde en réserve et pour quoi. Si la situation dure, posez-lui la question directement : comprendre la logique du planning est une demande légitime, et elle montre que vous pensez au-delà de votre BT.

Q : Puis-je refuser qu'on décale un préventif ?

R : Vous ne décidez pas du planning, mais vous pouvez signaler un risque : « Ce graissage a déjà été décalé une fois, et le palier chauffait la semaine dernière. » C'est une information que votre chef n'a pas toujours, et elle peut changer sa décision.


Conclusion

Trois points à retenir :

  • Un planning se juge sur la journée entière, pas sur une panne. Garder une compétence rare en réserve est souvent le bon choix, même si la panne du moment est réparée moins vite.

  • Un préventif décalé sans nouvelle date est un préventif supprimé. Il revient plus tard sous forme de panne, plus longue et plus chère.

  • Former coûte d'abord de la capacité, puis réduit le MTTR et la dépendance aux référents. Demandez une formation en montrant ce qu'elle débloque pour l'équipe.

Prochaine étape : demain matin, appliquez les six étapes de la mise en pratique au planning réel de votre équipe, sans rien dire, puis comparez votre analyse avec les choix de votre chef. Vous verrez vite où vous manquait une information.

Et si vous voulez vous entraîner sur une semaine entière, candidatez pour la bêta de Manager.
